Breitbandausbau Gemeinde Dautmergen

Die Corona-Pandemie hat uns deutlich gezeigt, dass die Digitalisierung in vielen Lebens- und Arbeitsbereichen dringend vorangetrieben werden muss. Voraussetzung dafür ist eine flächendeckende Versorgung für Privathaushalte, Gewerbebetriebe und Schulen mit gigabitfähigen Glasfasernetzen.

Erfreulicher Weise können die Arbeiten für den Bau des innerörtlichen kommunalen Glasfasernetzes in Dautmergen, welches großzügig von Bund und Land mit bis zu neunzig Prozent gefördert wird, am 07.09.2020 mit dem ersten Bauabschnitt der „weißen Flecken“ beginnen.

Die geplante Leitungstrasse verläuft vom Übergabepunkt der NetCom in der Leidringer Straße über die Blumenstraße in die Grabenstraße zur Schulstraße und von dort weiter über die Blumenstraße in die Nelken- und Rosenstraße.

Im Zuge dieser Anbindung ist für jedes an der Trasse liegende Gebäude geplant, Hausanschluss-Abzweige bis zur jeweiligen Grundstücksgrenze und teilweise auch, je nach Fördervorschriften, Hausanschlüsse, zu erstellen.
Nähere Informationen haben alle Eigentümerinnen und Eigentümer entlang der Trassen mit einem gesonderten Anschreiben erhalten.



Bericht

Spatenstich Breitbandausbau Dautmergen

Am Montag, 07.09.2020 war es soweit! Mit dem offiziellen „Spatenstich“ begann die Breitbanderschließung in unserer Gemeinde mit den Tiefbauarbeiten/Grabarbeiten durch die beauftragte Firma Furkan-Bau aus Darmstadt.
Die anwesenden Vertreterinnen/Vertreter von Landratsamt, Komm.Pakt.Net, Förderstelle AteneKOM, Planungsbüro RBS wave und Zollernalb Data bescheinigten der Gemeinde Dautmergen eine „Pionierleistung“, da die Gemeinde die erste Kommune im Zollernalbkreis ist, welche speziell und für die Einwohnerschaft die Breitbanderschließung, ohne sonstige Mitverlegung von Kanal oder Wasserleitung, betreibt. Während der Corona-Zeiten wurde zunehmend verdeutlicht, wie wichtig die digitale Ausstattung einer Gemeinde für Lernzwecke der Schule, aber insbesondere auch Home-Office, ist und wie schnelllebig sich dieser Sektor entwickelt.

Im 1. Bauabschnitt wurde die Backbone-Anbindung über die Leidringer Straße, Blumenstraße, Grabenstraße bis zur Schulstraße 4 mit gleichzeitiger innerörtlicher Erschließung durchgeführt und zusätzlich die innerörtliche Erschließung von Nelkenstraße, Blumenstraße und Rosenstraße. In einem 2. Bauabschnitt Ende 2020/Anfang 2021 erfolgte die innerörtliche Erschließung mit dem bestehenden Baugebiet „Ob Gärten“ mit zusätzlich Gartenstraße, Sonnenstraße, Schömberger Straße, und Täbinger Straße.

Für diese beiden Bauabschnitte der „weißen Flecken“ samt „einblasen des Glasfasers“ liegen Förderbescheide des Bundes über rund 478.200€ und des Landes über ca. 382.500€ vor. Nachdem beide Bauabschnitte umgesetzt worden sind, wurde zwischenzeitlich der endgültige Bewilligungsbescheid des Bundes über PwC beantragt. Bislang erfolgte in 2022 ein Mittelabruf beim Bund in Höhe von 150.000€ und vom Land in Höhe von 120.000€.

Hoffnungsvoll zeigte sich damals die neueste Info bzw. der neueste Hinweis im Staatsanzeiger Baden-Württemberg  vom 04.09.2020, dass sich die EU und der Bund (vertreten durch das Bundesverkehrsministerium) auf eine Erhöhung der Aufgreifschwelle bis zum 31.12.2022 auf 100 Mbit/s geeinigt haben.

Tatsächlich wurde diese Neuerung mit Änderung der Aufgreifschwelle umgesetzt, sodass die Gemeinde Zuschussanträge für den dritten und letzten Bauabschnitt „Graue Flecken Gemeinde Dautmergen“ stellen konnte.

Das Bild zeigt von links nach rechts: Herr Grathwohl (RBS wave), Dezernent Karl Wolf und die für Dautmergen zuständige Sachbearbeiterin Julia Bisinger vom LRA, 3 Vertreter der Firma Furkan-Bau, Bürgermeister Hans Joachim Lippus, Frau Kirchner von AteneKOM, Herr Rölle als Geschäftsführer von Komm.Pakt.Net und Herr Eppler, kaufmännischer Leiter der Zollernalb Data

Aktueller Ausbauzustand seit Maßnahmenbeginn 07.09.2020

Der erste Bauabschnitt konnte durch die bauausführende Firma Furkan-Bau aus Darmstadt im Dezember 2020 abgeschlossen werden.
Durch die durchgeführten Tiefbauarbeiten konnten über 60 Gebäude erschlossen und mit Hausanschlüssen versorgt werden.

Der zweite Bauabschnitt konnte durch die bauausführende Firma IBU-Bau, ebenfalls aus Darmstadt, umgesetzt werden. Durch diesen zweiten Bauabschnitt konnten weitere 55 Gebäude erschlossen und mit Hausanschlüssen versorgt werden.

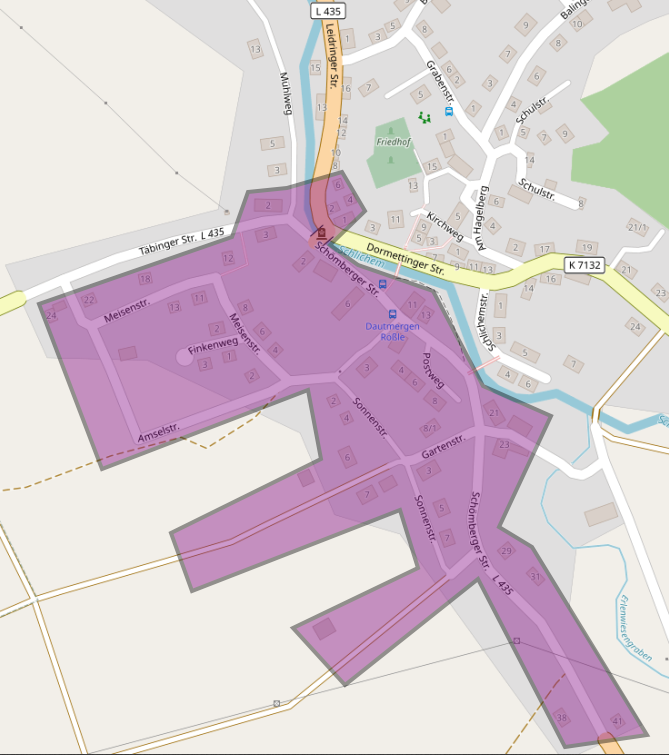

Nachfolgend das Ausbaugebiet des 2. Bauabschnittes:


Aktualisierung: Juni 2024

Restausbau LOS 3 „Graue Flecken“


Durch Vergabe des Gemeinderats am 20.10.2021 wurde die zollernalb-data als günstigster Bieter mit den Spleiß, -Kabelzug – und Montagearbeiten für diese beiden ersten Bauabschnitte mit PoP Standort beauftragt. Diese Arbeiten konnten im 4. Quartal 2022 abgeschlossen werden.

Nachdem in der Gemeinde die Breitbanderschließung mit LOS 1 und LOS 2 in den sogenannten „Weiße Flecken“ erfolgt ist und auch umgesetzt wurde, sprach sich der Gemeinderat eindeutig dafür aus, auch den Restausbau des Gemeindegebiets mit dem sogenannten LOS 3 „Graue Flecken“ Gemeinde Dautmergen zu erschließen, so dass letztendlich das gesamte Gemeindegebiet erschlossen und jeder Eigentümer/jede Eigentümerin mit Glasfaser bis zum sogenannten APL erschlossen bzw. versorgt ist.

Die Ausschreibung für diesen Restausbau „LOS 3“ erfolgte auf den vorgegebenen Plattformen, wobei die Vergabe in öffentlicher Gemeinderatssitzung am 22.03.2023 an die günstigste Bieterin, die Firma Schöppler aus Meßkirch, erfolgte. Die Arbeiten wurden im Zeitraum von Mai 2023 bis November 2023 umgesetzt, wobei zum jetzigen Zeitpunkt nur noch einige wenige Asphaltarbeiten zur Umsetzung anstehen. Die vorliegenden Bewilligungsbescheide des Bundes über 350.259 € und des Landes über 175.129,50 € basieren auf der Kostenberechnung des Planungsbüro RBS Wave mit rd. 700.000 €

Nachdem die tatsächlichen Vergabekosten mit über 1,0 Mio. € deutlich teurer waren, bedarf es nun der nachträglichen und endgültigen Zuschussantragstellung aufgrund der anzupassenden Vergabekosten.

Das Gebiet des Restausbaues „Los 3“ umfasst die Straßenabschnitte „Am Hagelberg“, „Kirchweg“, „Dormettinger Straße“, „Balinger Weg“ und „Mühlweg“.

Zu den aufgeführten Breitbandförderungen von Bund und Land hat das Land Baden-Württemberg noch zusätzliche Co Finanzierungsmittel aus dem Ausgleichsstock für steuerschwache Gemeinden, so wie Dautmergen, bewilligt:

Im Jahr 2019, 120.000 €
Im Jahr 2020, 90.000 €
Im Jahr 2021, 40.000 €.

Nach heutiger Einschätzung (Stand Juni 2024) kann im 3. Quartal 2024 mit der offiziellen Inbetriebnahme des Netzes durch die Zollernalb DATA aus Balingen gerechnet werden. Insgesamt hofft die Gemeinde, dass die endgültigen Bewilligungsbescheide auf der Basis der Vergabekosten noch im Jahr 2024 durch Bund und Land ergehen werden.
